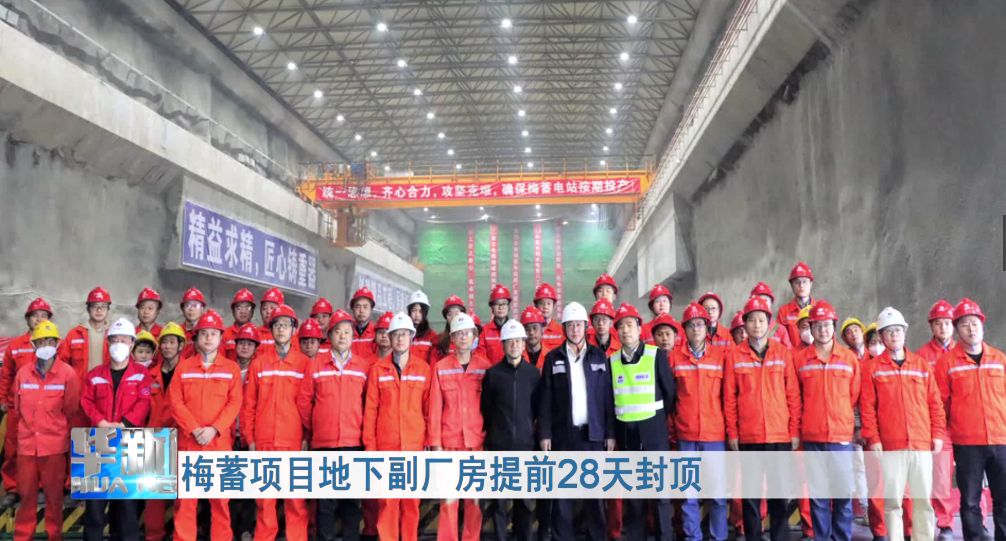

梅蓄项目地下副厂房提前28天封顶

 时间:2021-02-08

近日,梅蓄项目地下副厂房顺利封顶,比计划提前了28天。

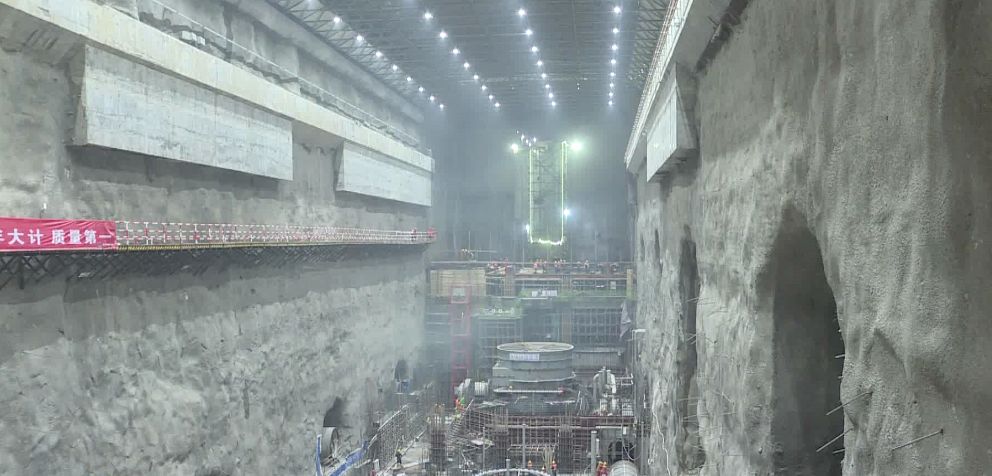

微信截图_20210206210026

据悉,地下副厂房通讯通风设备层,浇筑混凝土约280方。共分为16仓进行砼浇筑,于2020年05月23日进行第一仓的底板浇筑,主要包含油污水处理设备室、空压机室、厂用变室、电缆层、400伏低压厂用主盘室、调试监控室、通信设备室、空调设备室等电气控制设备室,共计浇筑混凝土约5351.62方,钢筋657.926吨。

微信截图_20210206210253

地下副厂房的提前封顶得益于项目部直接并行管理土建和机电的施工理念,以土建施工进度为主,随时调整机电施工,完成了作业面的无缝对接。它的顺利提前完成,也是实现2021年首台机组发电目标的重要基础。
